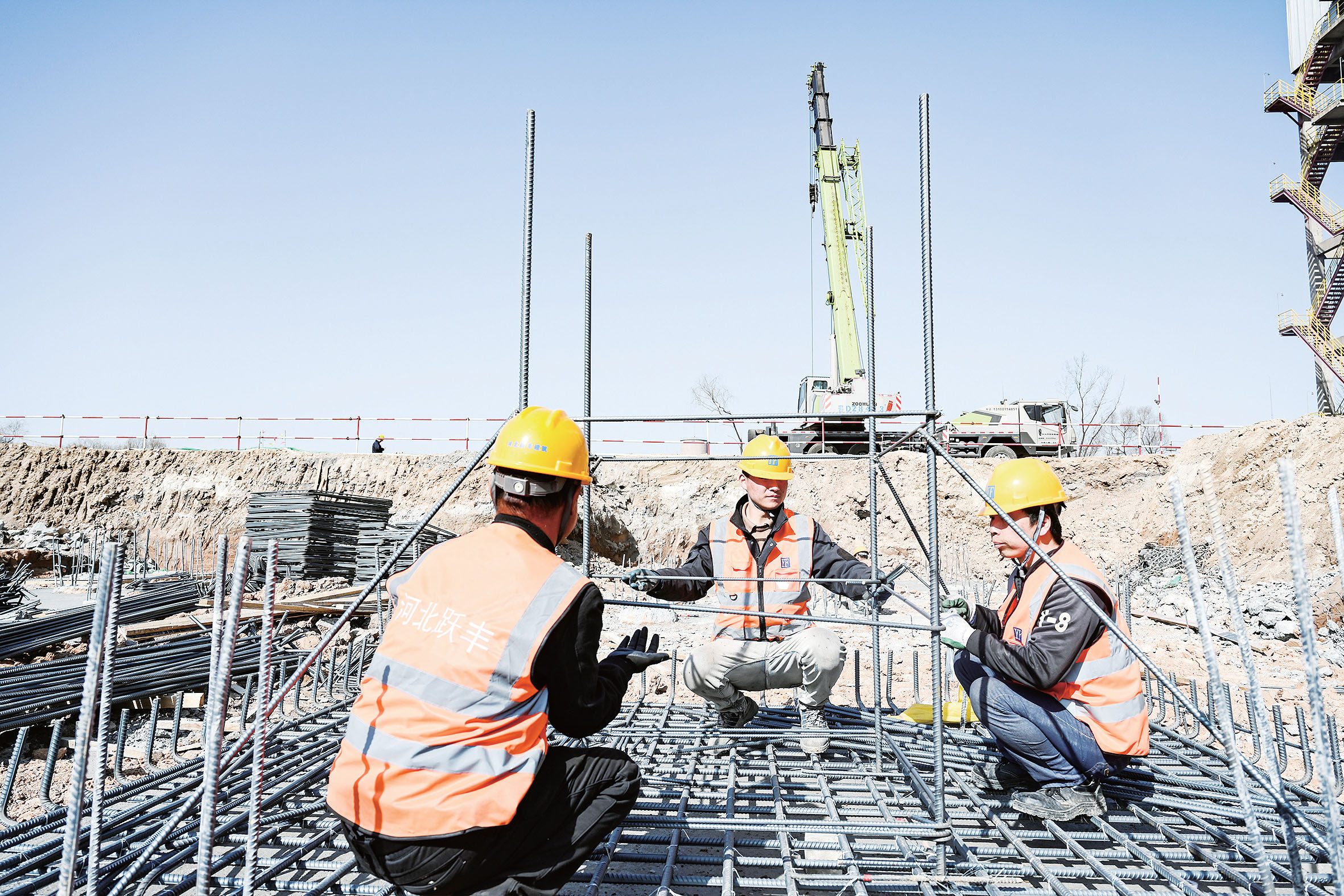

項目施工人員作業中。王嘉琦攝
不負春光好圖景,項目建設正當時。日前,在首鋼長鋼公司富余煤氣雙超發電項目的建設現場,工人師傅們正在進行項目土建基礎施工作業,或操控機械,或綁扎鋼筋,吊車、運輸車等各種機械設備緊張作業,大家各司其職,抓緊施工,一派繁忙施工景象。
作為潞州區2024年重點工程項目之一,首鋼長鋼公司富余煤氣雙超發電項目自開工建設以來,項目方緊盯時間節點,著力統籌調度,全力推進項目建設。
首鋼長鋼公司富余煤氣雙超發電項目總投資約2.6億元,占地面積38.4畝,總建筑面積5176平方米,擬建設1×240t/h超高溫超高壓煤氣鍋爐、1×65MW中間一次再熱抽凝式汽輪機、1×70MW發電機組及配套輔助等設施。機組采用國內先進的超高溫超高壓“雙超”技術,工藝更先進,生產效率更高。項目建成后可將鋼鐵生產工藝中產生的富余煤氣收集后燃燒發電,為企業節約標煤9.2萬噸標,增加年銷售收入1.08億元,實現生態與經濟效益雙贏。
為確保施工進度節點,該企業及時解決施工力量不足等困難,積極抓好設計施工和設備供貨的協調工作,在滿足質量和安全的前提下,采用平行施工的方法縮短工期,全力推進項目早日建成投產達效。
據了解,該項目于今年1月開工,目前已完成樁基施工及主要設備基礎開挖工作,今年上半年將完成土建主體施工,年底前完成設備安裝及電氣施工,預計2025年4月底前建成投運。
(東方 董婕 李忠)
(來源:上黨晚報)
[編輯:趙孝蕾]
|
